工程概况
工业化装配式环保建筑是21世纪的绿色建筑,是我国减少碳排放、促进循环可持续发展的有效途径。2016年2月21日,《中共中央、国务院关于进一步加强城市规划建设管理工作的惹干意见》印发,提出要力争用10年左右时间,使装配式建筑占新建建筑的比例达到30%;“十三五”规划也明确提出要推广装配式建筑。
在建筑领域,预制装配式构件,包含外墙板,内墙板,叠合板,阳台,空调板,楼梯,预制梁,预制柱等。
在交通建设领域,混凝土预制构件包括地铁管片、预制管涵、预制梁、预制墩、道路护栏等。城市建设中地下综合管廊预制管涵的运用。
无论建筑领域还是交通领域,随着装配式工程的大力推广,混凝土构件间的粘结密封方式成为一项施工难点。
参考规范
《公路桥涵设计通用规范》(JTJ 021-89)
《混凝土结构加固设计规范》(GB50367-2006)
《公路桥梁加固设计规范》(JTG/T J22-2008)
《公路桥梁加固施工技术规范》(JTG/T J23-2008)
《混凝土桥梁结构表面涂层防腐技术条件》(JTT 695-2007)
《工程结构加固材料安全性鉴定技术规范》(GB50728-2011)
《国务院办公厅关于大力发展装配式建筑的指导意见》
施工方案——PG-Y预制节段构件拼缝环氧结构胶
方案
PG-Y预制节段构件拼缝环氧结构胶系双组分改性环氧树脂粘结剂,适用于各类预制构件拼接粘结。
特点
触变性好,搅拌和涂胶方便,抗流通挂性能优异、无滴落;
弹性模量高、低徐变,尤其强度高,不影响预应力张拉;
胶体渗透性好,与混凝土粘结强度高,能有效传递荷载;
易密实,胶接缝无渗水,与混凝土粘结能力强;
固化时间节调节,可根据施工温度选择胶种,在0-50度均可施工;
A、B两组颜色差异大,易观察搅拌均匀程度,混合后色泽与混凝土一致;
搅拌后操作时间长,高温可以40分钟内不影响;
抗老化、安全、无毒。

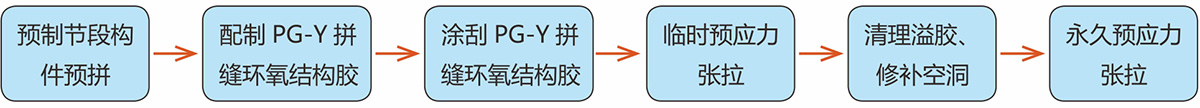

流程图
施工工艺

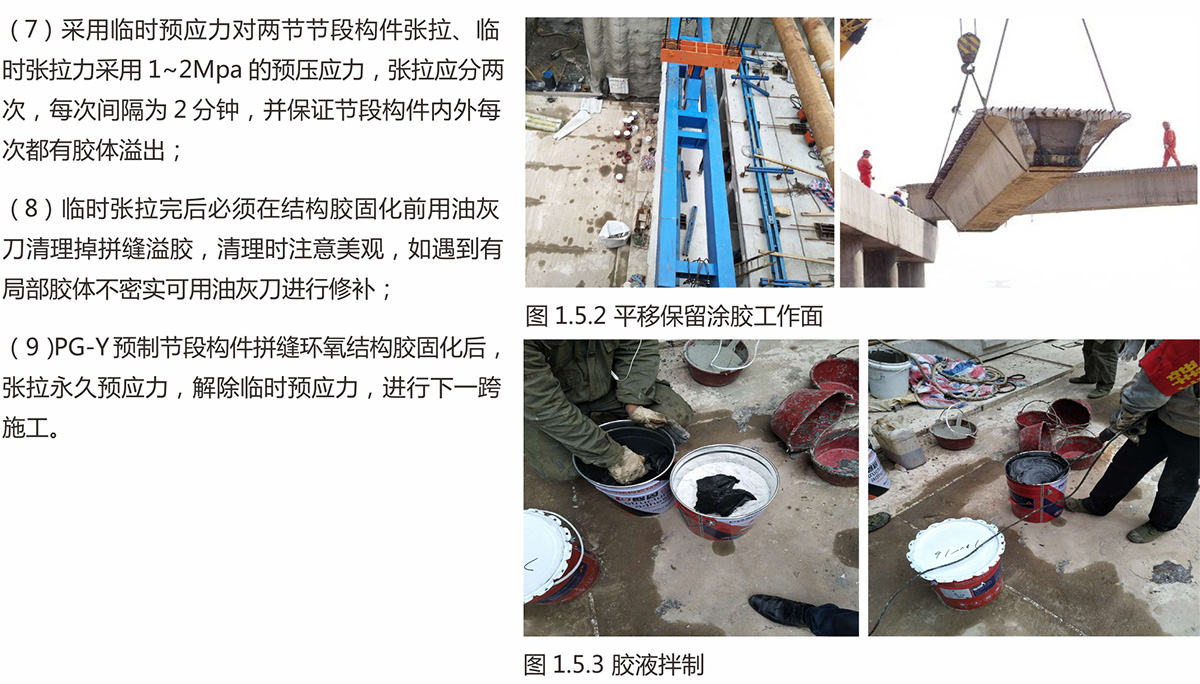

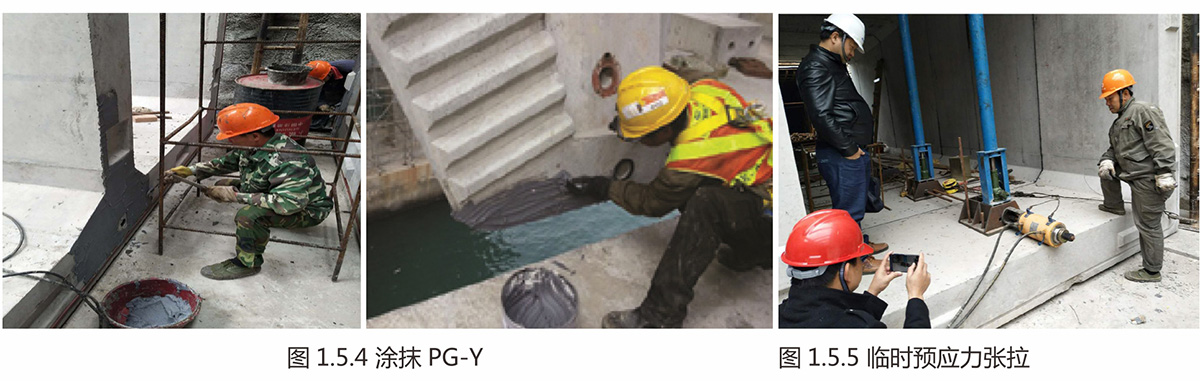

(1)根据设计要求,确定施工方案,根据施工环境温度选用适应型号的结构胶;
(2)预制节段运输就位,按预定的拼装顺序对预制节段进行排序
(3)拼装前,确保节段拼接处干净整洁,以免在后期预应力张拉时出缺缺陷;
(4)单跨整体吊装预制节段,节段构件对接预拼。预拼合格后,将吊装的节段构件平移约40cm左右,留出涂胶工作面。为防止PG-Y预制节段构件拼缝环氧结构胶在临时预应力张拉时受挤压进入预应力管道,在预应力管口安装3mm左右的海绵垫圈;
(5)根据预先估算的用胶量,按推荐的配胶比例进行配制,采用低速电动搅拌器搅拌,直至色泽均匀一致;
(6)在节段构件拼接面用工具或手套直接涂刮PG-Y预制节构件拼缝环氧结构胶,单面涂胶百度控制在3mm左右,确保接缝溢胶,粘贴密实饱满,张拉后可几个工作面同时抹胶,抹胶就在所选胶的温度规定的时间内完成;
技术参数

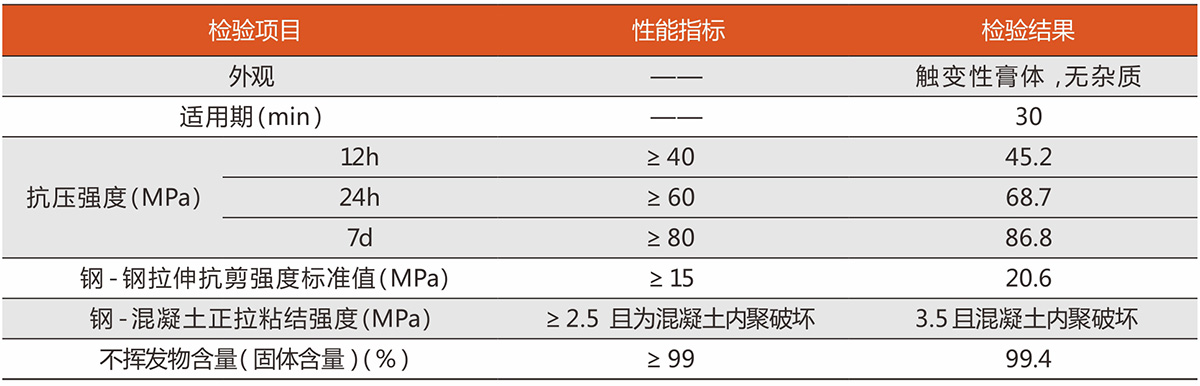

表1.5.1 PG-Y预制节段构件拼缝环氧结构胶技术参数
工程实例
